三峡水运新通道主体工程大规模施工拉开序幕

国庆假期前,长江上又一重大水利工程迎来节点。三峡枢纽新通道先行开挖区昨天(9月30日)完成全部开挖作业,工程建设转入新阶段。

三峡水运新通道主体工程大规模施工拉开序幕

来源:央视新闻客户端 2026-10-01 16:03
  • weixin
  • weibo
  • qqzone
分享到微信

国庆假期前,长江上又一重大水利工程迎来节点。三峡枢纽新通道先行开挖区昨天(9月30日)完成全部开挖作业,工程建设转入新阶段。

三峡水运新通道工程是“十五五”时期我国开工建设的首个重大标志性工程,包括三峡枢纽新通道和葛洲坝航运扩能。三峡枢纽新通道先行开挖区,累计完成土石方开挖近800万立方米、填筑约200万立方米、混凝土浇筑约8万立方米,形成了一个长度达935米、深度超122米的作业面,为后续线路改迁和主体工程施工创造了条件。自此,三峡水运新通道主体工程大规模施工拉开序幕。

输电线路外送迁改工程转入空中放线新阶段

先行开挖区作为“开路先锋”,通过各项设备和关键技术验证,为三峡水运新通道主体工程的大规模施工累积经验。‌‌同时,为三峡外送输电线路提供通道。开挖完成,意味着电路迁改工作进入新阶段。

三峡新通道公司总经理助理 三峡枢纽新通道工程管理部主任 宫照光:爆破工作已经完成,整个500千伏线路架线的时候,下面没有任何爆破施工了,后续的出渣支护施工,不再影响电力线路的正常运行。

三峡枢纽新通道上方的外送超高压线路,承担近900万千瓦、约四成三峡绿电外送任务。

总台央视记者 田琪永:这个新建成的高126米的新铁塔,就在先行开挖区的旁边。以前,三峡水电站的输电线路就在待建新航道的上方;施工要进行,又不能停电,怎么办?答案就在先行开挖区,先行开挖区先完工,就能腾出位置,让新的线路在这儿扎根,带着电“搬”进来。

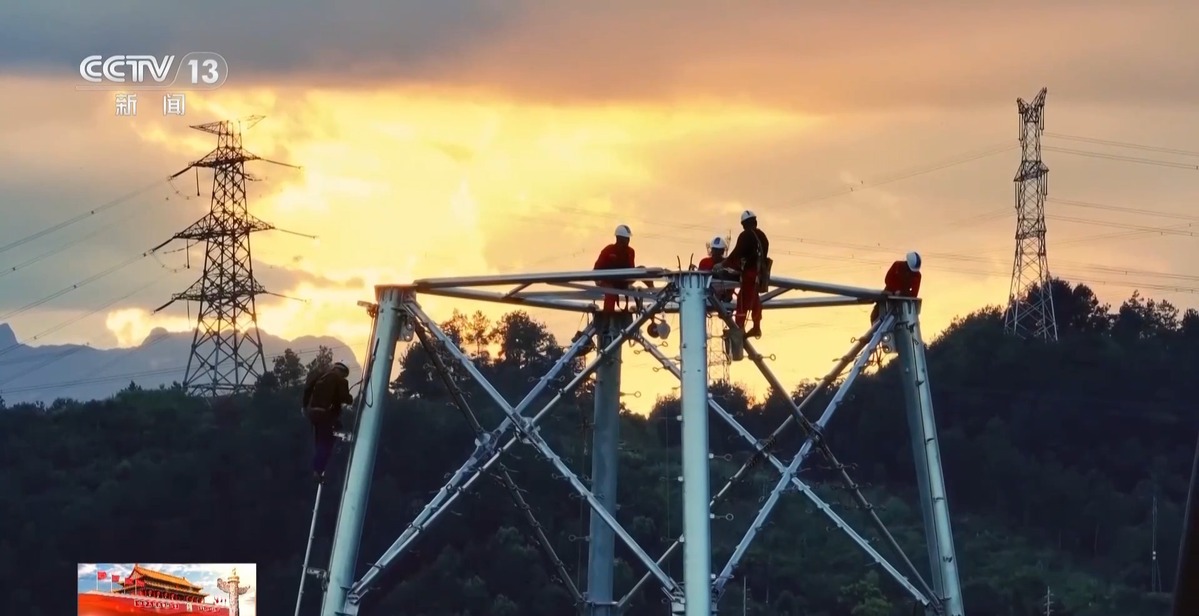

先行开挖区完工后,工作人员的施工内容由打桩立塔,转向导地线展放和新旧通道负荷转接,也就是要在百米高空,把三峡外送的输电线从原来的地方一条条搬到先行开挖区上空。

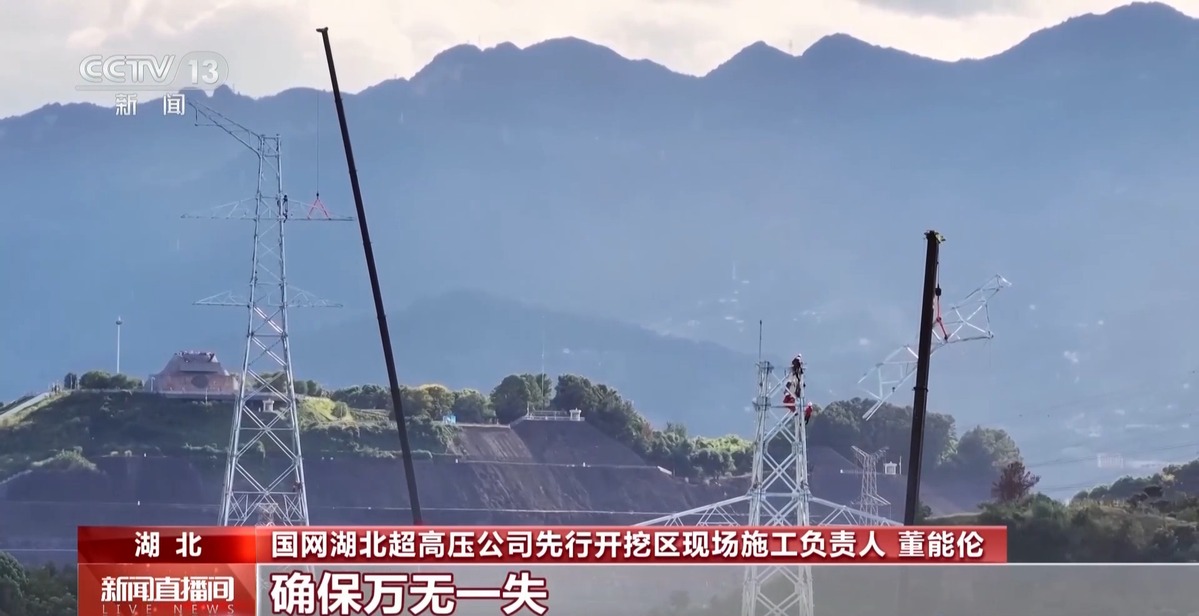

国网湖北超高压公司先行开挖区现场施工负责人 董能伦:放线是整个施工过程中风险最高最复杂的环节,在百米高空展放时一旦掉落下来,后果不堪设想,因此我们采取的是从小到大,依次更换牵引绳,直至能够拖动我们的导地线的施工方式,同时采取了搭设跨越架,封路等管控措施,确保万无一失。

大工程的绿色账本

三峡水运新通道全工程土石方开挖总量约1.6亿立方米,如果把这些土石方砌成一米见方的墙,可以绕地球4圈。这么大量的土石料运到哪里?施工用水和运输车辆又怎样减少对周边环境的影响?来看看这个大工程的绿色账本。

先说说最上层的表土怎么处理。工作人员将表层腐殖土单独剥离,目前先行开挖区已剥离15万余立方米,准备了16处表土堆存场,施工结束后用于复绿。而开挖出来的石料,会按照性能分类,按照不同类别运往指定场所。

三峡新通道公司总经理助理 三峡枢纽新通道工程管理部主任 宫照光:我们这个基坑,有将近100万方是回填到这个边坡上来;另一部分,我们在瓦窑坪有一个中转料场,这些石头可以用在混凝土生产的粗骨料,也可以为葛洲坝扩能工程后期围堰填筑、物料生产提供一些备料。

不仅对开挖的土石料进行重新利用,在先行开挖区的现场,还专门投用新能源重卡,承担土石方和物料转运。

总台央视记者 田琪永:在先行开挖区的充电站,新能源重卡正排队充电,像这样的新能源重卡在现场还有40多台。以往的传统工地以燃油车为主,而先行开挖区通过新能源重卡的方式,已经节省了950吨柴油,相当于减排2960吨二氧化碳,也就是让560多辆燃油车停开一年。

中国水电四局三峡新通道项目部副经理 谷静:它主要测试一下新能源汽车在工程中的应用如何。关注的是它运行成本,在这种施工路况上它运行效果如何,重载爬坡、重载下坡、充能效果。相对于传统油车,在5公里运距范围之内能够节省一半的成本。

【责任编辑:马芮】
中国日报网版权说明:凡注明来源为“中国日报网:XXX(署名)”,除与中国日报网签署内容授权协议的网站外,其他任何网站或单位未经允许禁止转载、使用,违者必究。如需使用,请与010-84883777联系;凡本网注明“来源:XXX(非中国日报网)”的作品,均转载自其它媒体,目的在于传播更多信息,其他媒体如需转载,请与稿件来源方联系,如产生任何问题与本网无关。
版权保护:本网登载的内容(包括文字、图片、多媒体资讯等)版权属中国日报网(中报国际文化传媒(北京)有限公司)独家所有使用。 未经中国日报网事先协议授权,禁止转载使用。给中国日报网提意见:rx@chinadaily.com.cn
C财经客户端 扫码下载
Chinadaily-cn 中文网微信
×
